通信铁塔基础常见施工问题及处理(二)
发布日期:2018-7-5 浏览次数: 305次

2.4地脚螺栓预埋错位
    地脚螺栓是铁塔上部结构与基础间重要的传力构件,一般采用直接浇筑在基础混凝土的预埋方式。预埋地脚螺栓要求定位准确,螺杆的方向、露头长度及上定位板水平度等均需控制在设计要求范围内。三管塔、三角形角钢塔的塔脚平面呈正三角形,通常要求每组地脚螺栓中有两个螺栓中心连线需指向塔心。如地脚螺栓定位不准或错位,塔体底法兰将无法对孔固定,直接影响塔体的顺利安装,延误吊装工期。

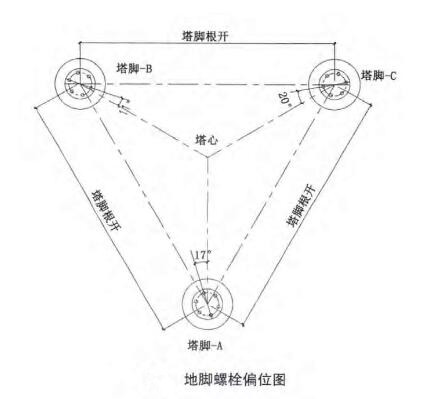

江苏丹阳某基站新建45m三管塔,铁塔根开4m,桩基础浇筑完成后,铁塔厂家现场核对塔脚预埋时,发现3组地脚螺栓全部预埋错位,其中,塔脚一A两螺栓连线逆时针偏离原始设计准线17°,塔脚一B两螺栓连线逆时针偏离原始设计准线11°,塔脚一c两螺栓连线顺时针偏离原始设计准线20°(见下图),铁塔无法顺利安装。



成因分析:第一,施工人员疏忽,未严格按图纸要求确定地脚螺栓的定位;第二,现场施工关键节点把控不严,混凝土浇筑前未对预理件进行核对检查;第三,螺栓定位后未固定牢靠,在后期混凝土浇筑中因振捣影响而偏离原定位置,且未及时纠偏处理。
    处理方案:考虑到本工程工期较紧,且桩头混凝土浇筑已达15d,如采取凿除桩头混凝土,重新预埋地脚螺栓的方案,施工难度大,工期拖延长。因此,经与建设方、铁塔厂协商,采用根据现场错位预埋的地脚螺栓,为已加工完成的铁塔定制地脚螺栓转换法兰,转换法兰间设置槽钢连梁。这种法兰的设计及生产周期一般仅需3~5d。
2.5桩头钢筋扭曲变形
    江苏武进某基站,40m单管塔,单桩桩径1.8m,在现场验收塔基地脚螺栓布置定位时发现,桩头1.5m深度范围内桩身主筋明显扭曲变形,且未进行调直处理,建设方责令整改。
    成因分析:施工人员凿除桩头浮浆时,未采用合适的施工机械及工艺,直接使用挖掘机野蛮施工,造成桩头部分浮浆混凝土扒除时引起桩身主筋严重扭曲变形。
    处理方案:考虑到施工方没有合适的机械设备现场完成钢筋调直,本工程直接采用了切筋接柱法处理。将桩头筋变形范围内主筋截断,并将主筋切断部位以下1m范围内的原桩身混凝土破除,将桩身主筋焊接接长至桩头设计标高。
2.6基础覆土沉陷
    江苏江宁某基站,拟建40m单管塔,设计采用独立基础,基坑开挖面积6m×6m,基底埋深4m,在基础施工完成40d后拟安装上部塔体时,发现基坑范围内覆土混凝土面层严重开裂,部分区域出现多个坑陷,****坑径达1m,深度达0.5m以上。
    成因分析:基础覆土回填作业中,施工人员图省事,未严格按照设计要求分层回填夯实,而是用推土机将原基坑挖除的松散土体一次性填入基坑,并未可靠压实。后因多日持续大雨,致使基础上覆松散填土产生明显不均匀沉降。

处理方案:采用填土置换法处理。挖除基础上覆填土至底板面层,检测底板面层水平度后,确保基础未发生不均勾沉降后,要求基础上覆土回填时严格按照设计要求,分层夯实,压实系数不小于0.94,每层虚铺土厚度不大于250mm。回填土最下部500mm采用3:7或2:8灰土,其余采用素士。覆土夯压密实后,重新铺设覆土表层混凝土地坪,并做好排水引坡。
2.7基础接地网不满足要求
    江苏连云港某基站,站址位于山脚,拟建40m三管塔,设计采用筏板锚杆基础,在塔基接地网敷设结束后,经测试发现,接地电阻大于设计要求,需整改。
    成因分析:经现场勘察并结合站址地勘报告分析:站址区域为岩石地基,场地流散电阻率较大,致使接地电阻值超出设计要求。
    处理方案:采用多种措施综合处理方案。第一,更换现有地网沟槽土壤。使用如黏土、黑土及砂质黏土等电阻率较低的土壤,更换现有地网接地体周围0.5m范围内的土壤;第二,可在地网沟槽土壤中敷设降阻剂;第三,在原有环形地网的基础上增加多支外引接地带,并延伸至土壤电阻率低的区域,以满足接地电阻要求。
    通信铁塔基础的施工质量问题不容忽视,工程中应切实加强现场监督和质量管理,认真做好过程控制,尽量减少铁塔基础施工质量问题的发生。
    对于工程中出现的施工偏差和质量问题,需从工程实际出发,认真分析问题成因,结合施工技术水平,制定科学合理、经济易行的处理方案。
